نصب اصولی چادر آلومینیومی از زمان مونتاژ فریمها شروع نمیشود؛ بلکه باید پیش از ورود قطعات به محل، وضعیت زمین، تراز سطح، مسیر آبهای سطحی و روش مهار سازه مشخص شده باشد. زیرسازی چادر آلومینیومی با توجه به نوع بستر، ابعاد سازه و شرایط محیطی میتواند شامل تسطیح و متراکمسازی زمین، آمادهسازی سطح بتنی یا اجرای تمهیدات مهندسی برای استقرار و تثبیت پایهها باشد. انتخاب روش مناسب، از نشست نامتقارن پایهها و مشکلات اجرایی جلوگیری میکند و زمینه نصب ایمنتر سازه را فراهم میسازد.
برای آمادهسازی محل نصب چادرهای آلومینیومی عرض ۵ و ۶ متر، ابتدا باید مشخص شود سازه روی خاک، آسفالت، بتن یا سطح دیگری قرار میگیرد. سپس تراز و ظرفیت باربری بستر، نحوه دفع آب باران، محل پایهها و امکان اجرای مهار بررسی میشود. فونداسیون چادر آلومینیومی همیشه یکسان نیست و نمیتوان گفت تمام مدلها به فونداسیون بتنی نیاز دارند یا بدون آن قابل نصب هستند. روش نهایی باید بر اساس مشخصات همان سازه، شرایط واقعی محل و دستورالعمل فنی سازنده تعیین شود.
پیش از زیرسازی چادر آلومینیومی چه مواردی را بررسی کنیم؟
قبل از هرگونه عملیات اجرایی، بهتر است محل نصب بازدید شود و اطلاعات پایه پروژه در اختیار مجری یا تأمینکننده قرار بگیرد. این مرحله کمک میکند نیازهای زیرسازی و مهار پیش از شروع نصب مشخص شوند.
چکلیست بازدید اولیه:
- تعیین محل دقیق نصب و ابعاد محدوده موردنیاز
- مشخصکردن نوع سطح: خاک، بتن، آسفالت یا سطح دیگر
- بررسی شیب زمین و نقاط احتمالی تجمع آب
- بررسی ترک، نشست، سستی یا آسیبدیدگی سطح
- مشخصکردن محل پایهها و نقاط اتصال سازه
- بررسی مسیر ورود و تخلیه قطعات و تجهیزات نصب
- شناسایی لولهها، کابلها و تأسیسات مدفون احتمالی
- بررسی شرایط باد و سایر بارهای محیطی مؤثر بر طراحی
- مشخصکردن روش مهار مورد تأیید سازنده
- بررسی مجوزها و محدودیتهای محل نصب
اگر محل نصب بخشی از محوطه کارخانه یا انبار فعال است، مسیر حرکت لیفتراک، خودروها و کارکنان نیز باید در برنامه آمادهسازی دیده شود. همچنین در صورت احتمال حفاری یا سوراخکاری، محل تأسیسات زیرزمینی باید پیش از شروع کار مشخص شود.

زیرسازی چادر آلومینیومی روی چه سطوحی متفاوت است؟
روش آمادهسازی زمین به شرایط بستر و نوع اتصال پایهها بستگی دارد. سطحی که از نظر ظاهری صاف است، الزاماً ظرفیت تحمل بار یا مقاومت کافی برای مهار سازه را ندارد.
نوع سطح محل نصب | موارد ضروری پیش از نصب | نکته مهم |
خاک طبیعی | بررسی تراکم، پایداری، رطوبت و وضعیت زهکشی | خاک سست یا مرطوب ممکن است به آمادهسازی مهندسی نیاز داشته باشد |
خاک متراکمشده | بررسی یکنواختی سطح و ظرفیت بستر | صرف کوبیدن خاک، ظرفیت باربری را بدون ارزیابی تضمین نمیکند |
بتن | بررسی ضخامت، ترکها، وضعیت سطح و مشخصات بتن | نوع و عمق اتصال باید با وضعیت واقعی بتن سازگار باشد |
آسفالت | بررسی ساختار زیرین و توان تحمل نیروهای واردشده | آسفالت بهتنهایی همیشه بستر مناسبی برای هر نوع مهار نیست |
سنگفرش یا کفپوش محوطه | بررسی لایه زیرین و احتمال جابهجایی قطعات | لایه ظاهری ممکن است ظرفیت کافی برای اتصال سازه نداشته باشد |
سطح شیبدار | بررسی تراز پایهها و مسیر جریان آب | اصلاح اختلاف ارتفاع باید مطابق طرح اجرایی انجام شود |
این جدول برای بررسی اولیه است و روش قطعی زیرسازی یا مهار را تعیین نمیکند. اگر بستر ناشناخته، سست، آسیبدیده یا در معرض آبگرفتگی باشد، ارزیابی فنی پیش از نصب ضروری است.
آیا چادر آلومینیومی به فونداسیون نیاز دارد؟
پاسخ به نوع سازه، ابعاد، شرایط زمین و روش طراحی و مهار بستگی دارد. برخی چادرهای آلومینیومی ممکن است با سیستمهای مهار طراحیشده روی بستر موجود نصب شوند؛ برخی پروژهها نیز به زیرسازی یا فونداسیون اختصاصی نیاز دارند. بنابراین تصمیمگیری صرفاً بر اساس عرض ۵ یا ۶ متر کافی نیست.
پیش از انتخاب روش اجرا، این موارد باید مشخص شوند:
- وزن و مشخصات سازه و پوشش آن
- بارهای ناشی از باد و سایر شرایط محیطی مرتبط
- تعداد و محل پایهها
- ظرفیت باربری و وضعیت بستر
- نوع صفحهپایه و اتصالات سازه
- امکان اجرای مهار در محل
- محدودیتهای مالک زمین یا مقررات پروژه
تفاوت زیرسازی با فونداسیون چیست؟
زیرسازی به آمادهکردن سطح و بستر برای استقرار صحیح سازه گفته میشود؛ برای مثال، پاکسازی، تسطیح یا آمادهسازی لایههای زیرین.
فونداسیون بخشی از سیستم انتقال بار سازه به زمین است که در صورت نیاز، مطابق طراحی اجرا میشود. این دو مفهوم مرتبطاند، اما یکسان نیستند؛ ممکن است یک پروژه به آمادهسازی سطح نیاز داشته باشد، ولی نوع فونداسیون آن با پروژه دیگری متفاوت باشد.
نکته مهم این است که حذف فونداسیون دائمی به معنای حذف نیاز به مهار ایمن نیست. حتی در سازههای چادر موقت نیز نیروهای واردشده باید از طریق سیستم اتصال مناسب به بستر منتقل شوند.
بیشتر بخوانید: مناسبترین پارتیشن آلومینیومی +قیمت+10 نمونه اجرا شده

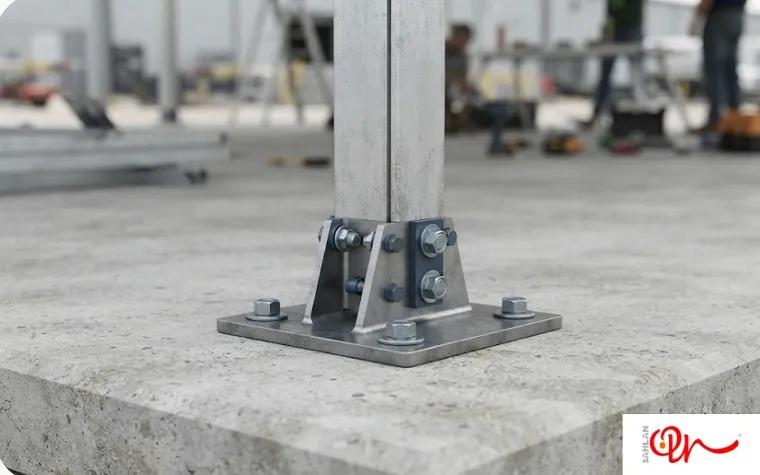

مهار سازه آلومینیومی چگونه انتخاب میشود؟
مهار سازه آلومینیومی باید با نوع سطح، مشخصات پایهها و بارهای طراحی هماهنگ باشد. انتخاب روش مهار نباید فقط بر اساس سهولت اجرا یا موجودبودن یک قطعه در محل انجام شود.
بهطور کلی، روشهای مهار ممکن است شامل اتصال مهندسیشده به بستر، استفاده از انکرهای مناسب یا سیستم وزنهای طراحیشده باشند. امکان استفاده از هر روش به مدل سازه و شرایط پروژه بستگی دارد.
روش کلی مهار | چه زمانی بررسی میشود؟ | چه چیزی باید تأیید شود؟ |
اتصال مکانیکی به بتن | وقتی بستر بتنی و شرایط آن برای اتصال مناسب باشد | مشخصات بتن، نوع اتصال و ظرفیت مهار |
مهار زمینی | وقتی نوع خاک و شرایط نصب اجازه استفاده از آن را بدهد | جنس و پایداری خاک و ظرفیت نگهداری مهار |
سیستم وزنهای | در پروژههایی که اتصال مستقیم محدود یا نامناسب است | وزن موردنیاز، محل قرارگیری و محاسبات پایداری |
فونداسیون اختصاصی | در شرایطی که طراحی پروژه به آن نیاز داشته باشد | ابعاد، مصالح، بستر و جزئیات طراحی مهندسی |
هیچیک از این روشها را نمیتوان بدون بررسی شرایط محل برای همه پروژهها توصیه کرد. بهویژه سیستم وزنهای نباید بر اساس حدس یا تجربه یک پروژه دیگر انتخاب شود؛ وزن و آرایش آن باید برای همان سازه و شرایط محیطی تأیید شده باشد.
برای اطلاعات بیشتر درباره مراحل نصب و اجزای سازه، میتوانید راهنمای چادر آلومینیومی برای انبار موقت؛ مشخصات مهم پیش از سفارش را نیز مطالعه کنید.
تراز بودن زمین و دفع آب باران چه اهمیتی دارد؟
تراز مناسب محل نصب، به استقرار درست پایهها و اجرای دقیق سازه کمک میکند. از سوی دیگر، اگر آب باران در اطراف پایهها جمع شود یا بهسمت فضای داخلی هدایت شود، ممکن است به بستر، کالاهای انبارشده یا شرایط بهرهبرداری آسیب برساند.
در زمان آمادهسازی محل، این موارد را بررسی کنید:
- سطح استقرار پایهها باید مطابق نقشه اجرایی آماده شود.
- اختلاف ارتفاع نقاط مختلف باید پیش از نصب اندازهگیری شود.
- شیببندی باید آب را از محلهای حساس دور کند.
- مسیر خروج آب نباید به مسیر تردد یا ورودی چادر منتهی شود.
- در محلهای مستعد آبگرفتگی، راهکار زهکشی باید پیشبینی شود.
- خاک اطراف پایهها نباید پس از بارندگی بهسادگی دچار فرسایش یا نشست شود.
نکته اجرایی: صافبودن ظاهری زمین بهتنهایی برای تأیید محل نصب کافی نیست. تراز، وضعیت بستر و شیوه استقرار پایهها باید با الزامات همان سازه تطبیق داده شوند.
مراحل آمادهسازی محل نصب چادر آلومینیومی
برای کاهش دوبارهکاری، عملیات آمادهسازی بهتر است با ترتیب مشخص انجام شود.
مرحله اول؛ بازدید و اندازهبرداری: محدوده نصب، ابعاد، محل پایهها و شرایط دسترسی ثبت میشوند.
مرحله دوم؛ پاکسازی محوطه: موانع، نخالهها و اجسامی که در مسیر نصب یا زیر پایهها قرار دارند، جمعآوری میشوند.
مرحله سوم؛ بررسی بستر: وضعیت خاک، بتن یا آسفالت از نظر پایداری، تراز، آسیبدیدگی و ظرفیت موردنیاز بررسی میشود.
مرحله چهارم؛ اجرای زیرسازی موردنیاز: در صورت نیاز، تسطیح، متراکمسازی یا آمادهسازی مهندسی بستر مطابق طرح انجام میشود.
مرحله پنجم؛ تعیین محل پایهها: نقاط استقرار سازه مطابق نقشه مشخص و اندازهگذاری میشوند.
مرحله ششم؛ اجرای تمهیدات مهار: روش اتصال یا مهار مورد تأیید سازنده و طراح اجرا میشود.
مرحله هفتم؛ کنترل پیش از نصب: ابعاد، تراز، وضعیت نقاط اتصال و آمادگی محل برای ورود قطعات بررسی میشوند.
مرحله هشتم؛ تحویل محل به تیم نصب: پس از تأیید زیرسازی و مهار، نصب سازه طبق دستورالعمل فنی انجام میشود.
این ترتیب یک چارچوب عمومی است. جزئیات واقعی پروژه باید بر اساس نقشه، مشخصات سازه و شرایط محل تنظیم شود.

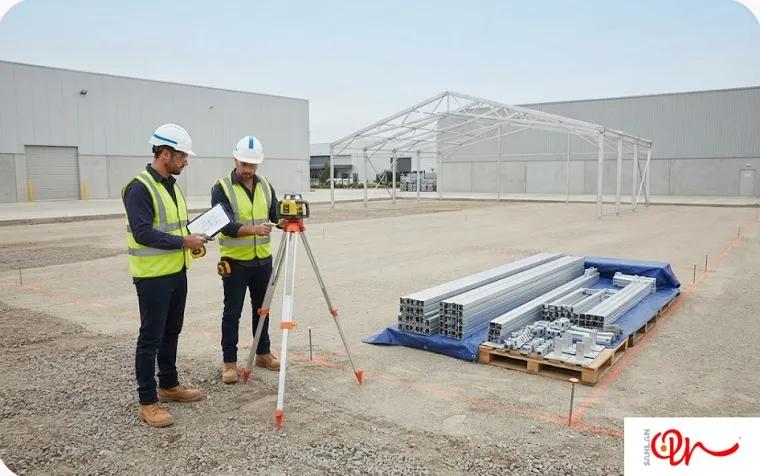

اشتباهات رایج در زیرسازی و مهار چادر آلومینیومی
برخی خطاها در ابتدا کماهمیت به نظر میرسند، اما میتوانند باعث تأخیر در نصب یا ایجاد مشکل در زمان بهرهبرداری شوند.
- انتخاب روش مهار بدون بررسی بستر: یک نوع اتصال برای همه سطوح مناسب نیست.
- بیتوجهی به ظرفیت زمین: سطح ظاهراً صاف ممکن است زیر بار دچار نشست شود.
- نادیدهگرفتن مسیر آب: آبگرفتگی میتواند شرایط استفاده از انبار را مختل کند.
- تغییر محل پایهها در زمان اجرا: جابهجایی بدون تأیید فنی ممکن است با نقشه و سیستم مهار سازگار نباشد.
- استفاده از اتصالات نامتناسب: قطعات باید مطابق سیستم سازه و دستورالعمل سازنده انتخاب شوند.
- فرضکردن اینکه چادر موقت به مهار نیاز ندارد: موقتبودن سازه خطر باد یا نیروهای محیطی را حذف نمیکند.
- شروع نصب پیش از آمادهشدن محوطه: ممکن است باعث توقف عملیات، جابهجایی قطعات و افزایش هزینه اجرا شود.

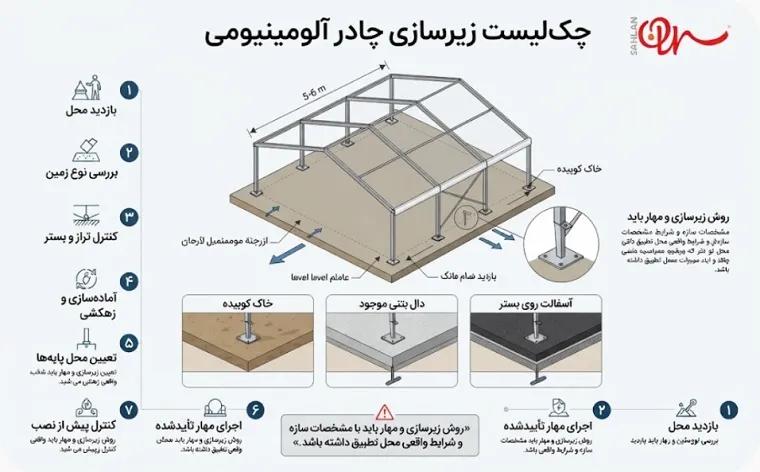

چکلیست نهایی پیش از نصب چادرهای آلومینیومی عرض ۵ و ۶ متر
پیش از ورود تیم نصب، این موارد را بررسی کنید:
- ابعاد و محدوده محل نصب مشخص شدهاند.
- نوع سطح و وضعیت بستر بررسی شده است.
- تراز محل با نقشه اجرایی مطابقت دارد.
- وضعیت آبگرفتگی و زهکشی بررسی شده است.
- محل پایهها و نقاط مهار مشخص شدهاند.
- روش مهار با شرایط زمین و مشخصات سازه هماهنگ است.
- تأسیسات مدفون و موانع احتمالی شناسایی شدهاند.
- مسیر حمل و تخلیه قطعات آماده است.
- محدودیتهای اجرایی و مجوزهای لازم بررسی شدهاند.
- مسئول تأیید فنی محل نصب مشخص است.
چادر آلومینیومی عرض ۵ یا ۶ متر بهتنهایی روش زیرسازی یا ظرفیت مهار را تعیین نمیکند. طول سازه، ارتفاع، نوع پوشش، شرایط باد، آرایش پایهها و وضعیت بستر نیز باید در بررسی نهایی لحاظ شوند.
بیشتر بخوانید: راهنمای انتخاب چادر موقت و سالن آلومینیومی ۵ تا ۲۰ متر
جمعبندی
آمادهسازی محل نصب چادر آلومینیومی شامل بررسی زمین، تسطیح و زیرسازی موردنیاز، تعیین محل پایهها، مدیریت آبهای سطحی و انتخاب روش مهار متناسب با سازه است. اینکه پروژه به فونداسیون نیاز داشته باشد یا بتوان از سیستم مهار دیگری استفاده کرد، باید با توجه به شرایط واقعی محل و مستندات فنی تصمیمگیری شود.
بهترین زمان برای مشخصکردن این موارد، پیش از سفارش نهایی و شروع نصب است؛ زیرا تغییر روش مهار یا اصلاح بستر پس از ورود سازه میتواند زمان و هزینه پروژه را افزایش دهد.
برای آمادهسازی محل نصب چادر آلومینیومی با سهلان مشورت کنید
اگر قصد نصب چادر آلومینیومی عرض ۵ یا ۶ متر را دارید، پیش از آمادهسازی زمین، ابعاد محل، نوع بستر و شرایط نصب را مشخص کنید تا روش زیرسازی و مهار متناسب با پروژه بررسی شود.
برای دریافت راهنمایی درباره انتخاب و اجرای چادر آلومینیومی، با سهلان تماس بگیرید:
شماره تماس: ۰۲۱۴۳۰۰۰۱۶
با هماهنگی مشخصات سازه و شرایط محل نصب از ابتدا، میتوانید از تصمیمهای اجرایی نامتناسب و دوبارهکاریهای احتمالی جلوگیری کنید.
سوالات متداول درباره زیرسازی چادر آلومینیومی
۱. آیا برای نصب چادر آلومینیومی عرض ۵ متر حتماً فونداسیون لازم است؟
خیر، نمیتوان برای تمام مدلها پاسخ یکسانی داد. نیاز به فونداسیون یا روش مهار جایگزین به طراحی سازه، شرایط زمین و الزامات نصب بستگی دارد.
۲. آیا چادر آلومینیومی را میتوان روی آسفالت نصب کرد؟
ممکن است، اما باید وضعیت آسفالت، لایه زیرین و روش مهار مناسب بررسی شود. سطح آسفالت بهتنهایی تضمین نمیکند که هر نوع اتصال یا مهاری قابل استفاده باشد.
۳. برای زیرسازی چادر آلومینیومی روی خاک چه کاری لازم است؟
ابتدا باید پایداری، تراکم، رطوبت، تراز و زهکشی زمین بررسی شود. نوع آمادهسازی موردنیاز به شرایط بستر و مشخصات سازه بستگی دارد و ممکن است به ارزیابی فنی بیشتر نیاز باشد.
۴. آیا میتوان چادر آلومینیومی را بدون مهار نصب کرد؟
نباید بدون تأیید فنی، مهار را حذف کرد. سازه باید در برابر نیروهای طراحیشده پایدار باشد و روش مهار آن با نوع زمین و دستورالعمل سازنده تطبیق داشته باشد.
۵. مهمترین عامل در انتخاب روش مهار سازه آلومینیومی چیست؟
ترکیبی از مشخصات سازه، بارهای محیطی، نوع بستر، محل پایهها و ظرفیت اتصال تعیینکننده است. انتخاب روش مهار صرفاً بر اساس جنس سطح یا عرض چادر کافی نیست.
